Abyśmy w najbliższe wakacje mogli zorganizować sobie prawie 10 km wycieczkę rowerową z Przysieka przez Rozgarty do Górska, 4 lata wcześniej powstała koncepcja jej przebiegu i długości, tak aby połączyła się z istniejącą siecią dróg rowerowych Miasta Torunia oraz drogą rowerową Toruń-Unisław. Taka inwestycja wymagała połączenia sił kilku partnerów. Konsultacje i negocjacje pomiędzy 3 partnerami: Powiatem Toruński, Miastem Toruń i Gminą Zławieś Wielka trwały od sierpnia 2016 roku do grudnia 2017 roku. W tym czasie powstawał jednocześnie projekt drogi rowerowej, który był gotowy już w kwietniu 2017 roku. We wrześniu 2017 roku wydawana była decyzja środowiskowa, a w grudniu została wydana decyzja lokalizacyjna. Kolejne miesiące to kolejne decyzje i kolejne pozwolenia, m.in. studium wykonalności. Po skompletowaniu wszystkich dokumentów można było przystąpić do składania wniosku o dofinansowanie inwestycji ze środków unijnych. Wniosek przeszedł pozytywną weryfikację i 24 sierpnia 2018 roku została podpisana umowa o dofinansowanie. To dało zielone światło do rozpoczęcia inwestycji. Został ogłoszony przetarg na wykonawstwo drogi rowerowej. I tak 30 kwietnia 2019 roku została podpisana umowa z firmą TRANSBRUK Barczyńscy z Pigży na budowę drogi rowerowej. Aby prace w terenie mogły przebiegać bez utrudnień, wcześniej należało uregulować sprawy wykupu gruntów. Prace w terenie toczą się od maja 2019 roku.

Wykonawca w różnych momentach na różnych odcinkach wykonywał ten sam zakres robót:

  • tyczenie geodezyjne,
  • usunięcie ewentualnych kolizji (zarówno w zakresie ogrodzeń, jak i infrastruktury - hydranty, słupy energetyczne, słupy telekomunikacyjne),
  • wycinka drzew/krzewów,
  • odhumusowanie, tj. zebranie ziemi,
  • ewentualne uformowanie i zagęszczenie nasypów, montaż przepustów, ewentualnych kładek,
  • ustawienie obrzeży/krawężników,
  • położenie warstw konstrukcyjnych: stabilizacja, podbudowa, nawierzchnia docelowa - masa bitumiczna (potocznie nazywana asfaltem), kostka betonowa lub na odcinkach leśnych - kruszywo naturalne,
  • ustawienie/wymalowanie oznakowania,
  • prace porządkowe.

Listopad 2019

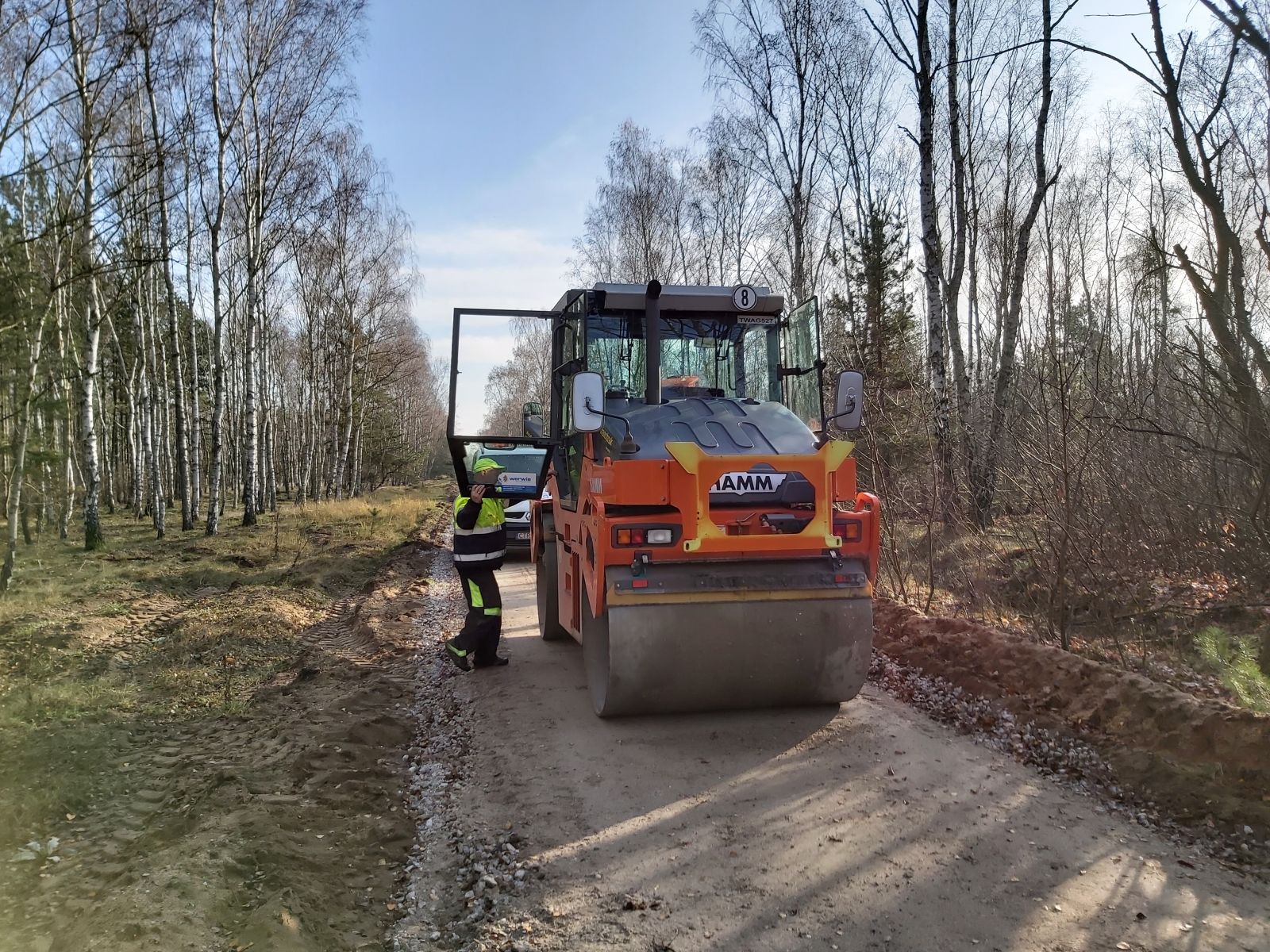

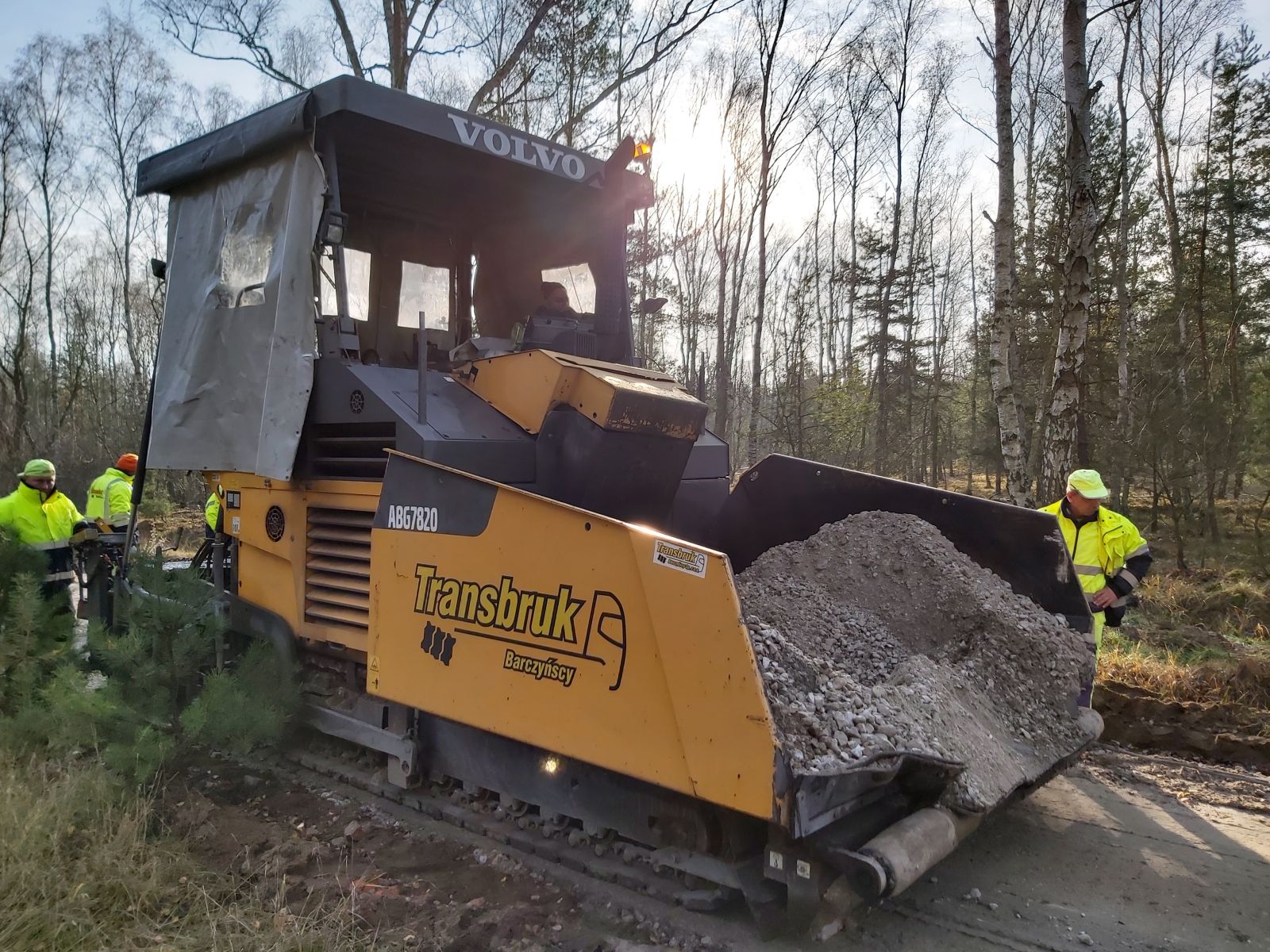

  • Łuk na Barbarkę listopad 2019
  • Łuk na Barbarkę listopad 2019..
  • Łuk na Barbarkę listopad 2019...

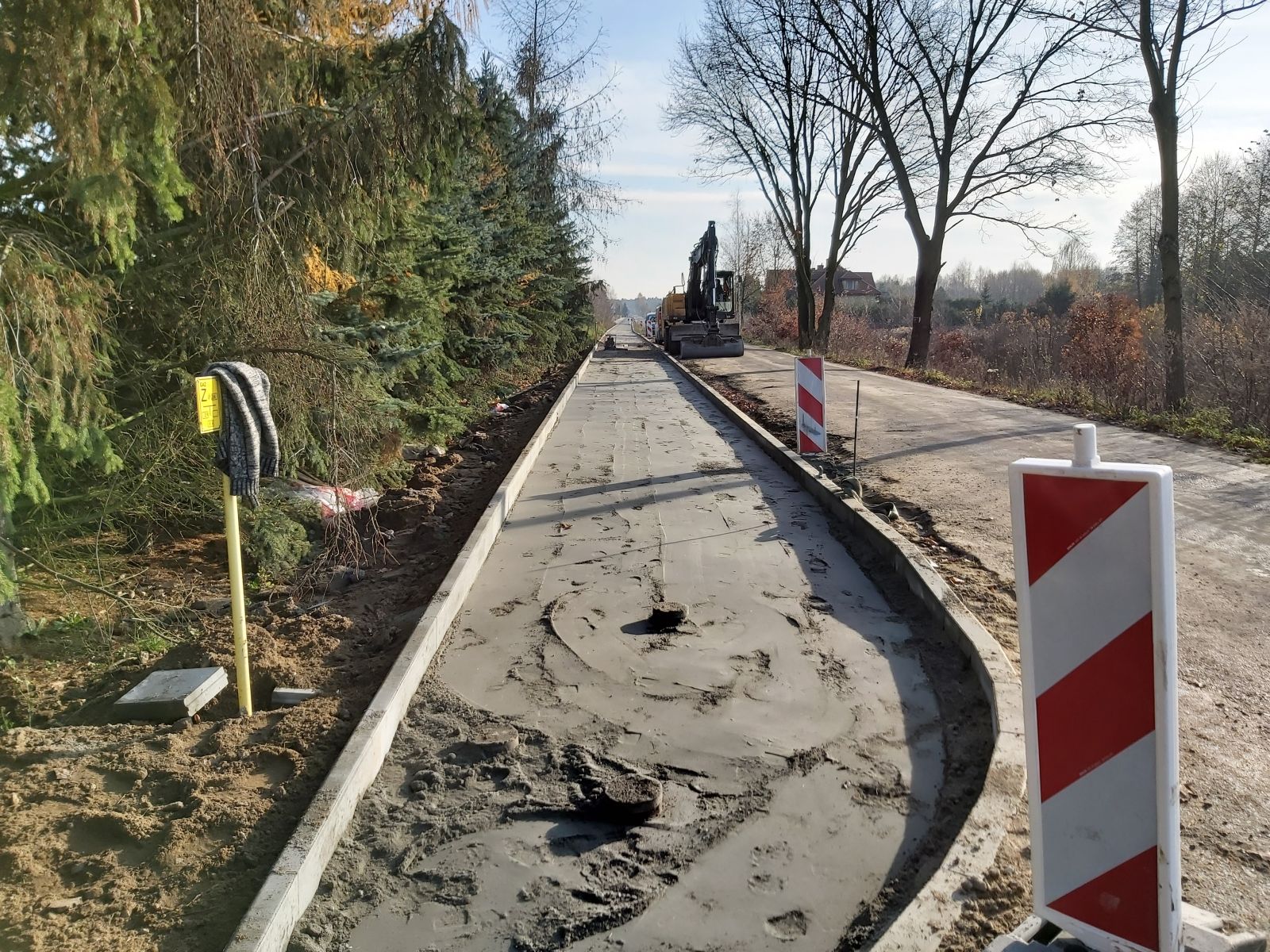

  • Rozgarty listopad 2019
  • Łuk na Barbarkę listopad 2019.
  • Przysiek listopad 2019

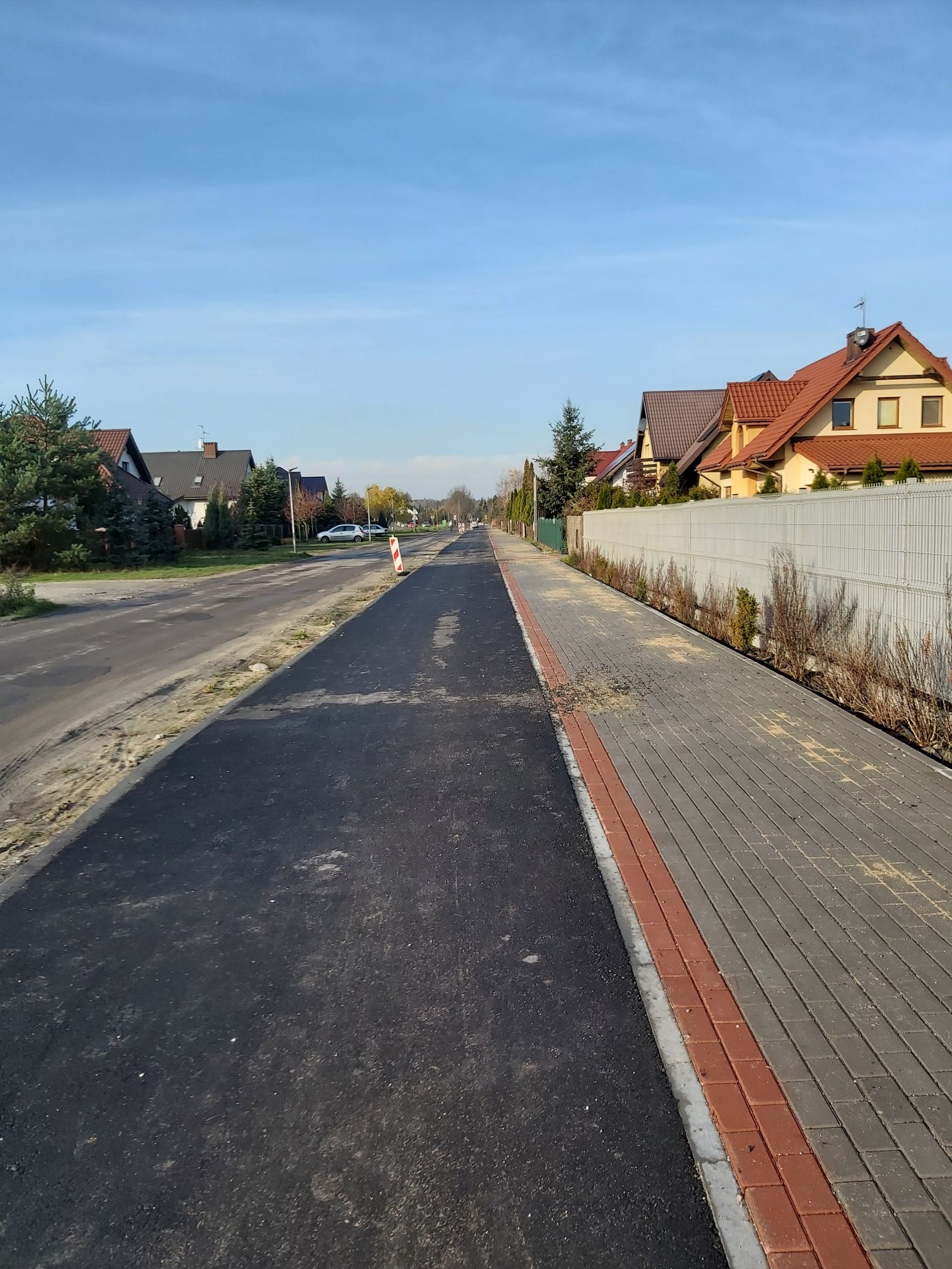

  • Przysiek-Rozgarty listopad 2019

Grudzień 2019

  • Łuk na Barbarkę grudzień 2019
  • Łuk na Barbarkę grudzień 2019.
  • Rozgarty grudzień 2019

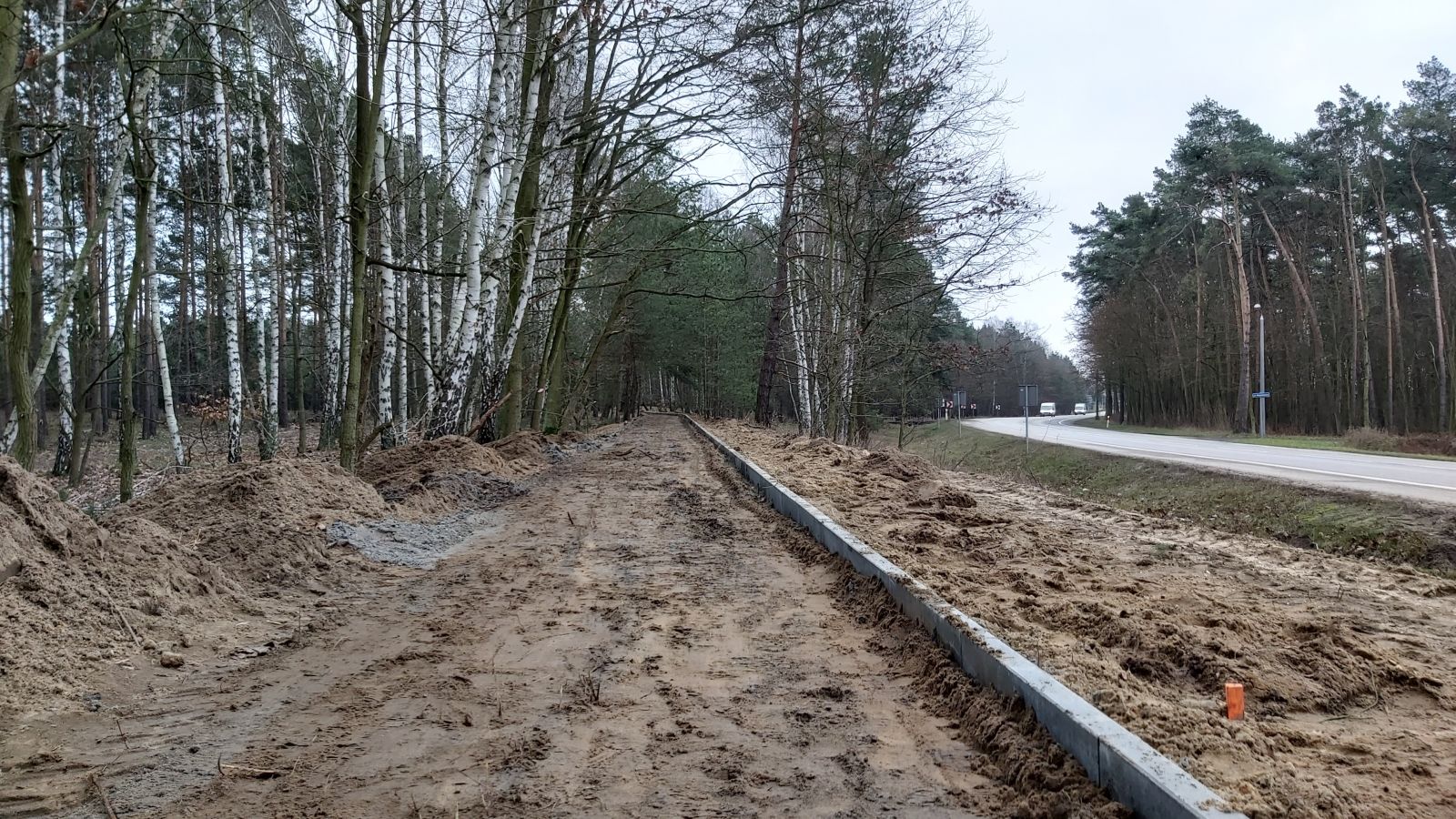

  • Rozgarty-Górsk grudzień 2019

Marzec 2020

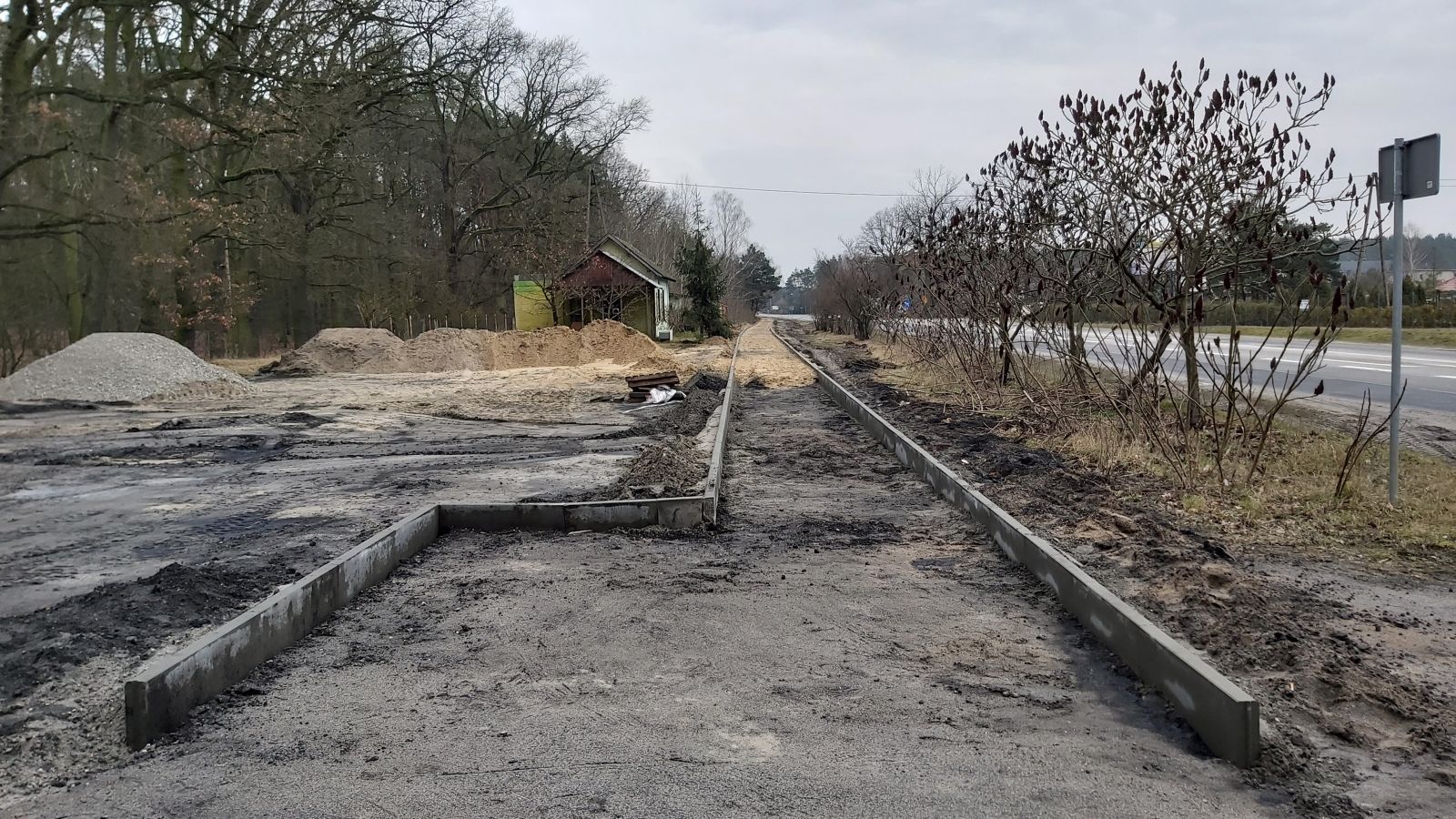

  • Górsk marzec 2020
  • Rozgarty-Przysiek marzec 2020

Kwiecień 2020

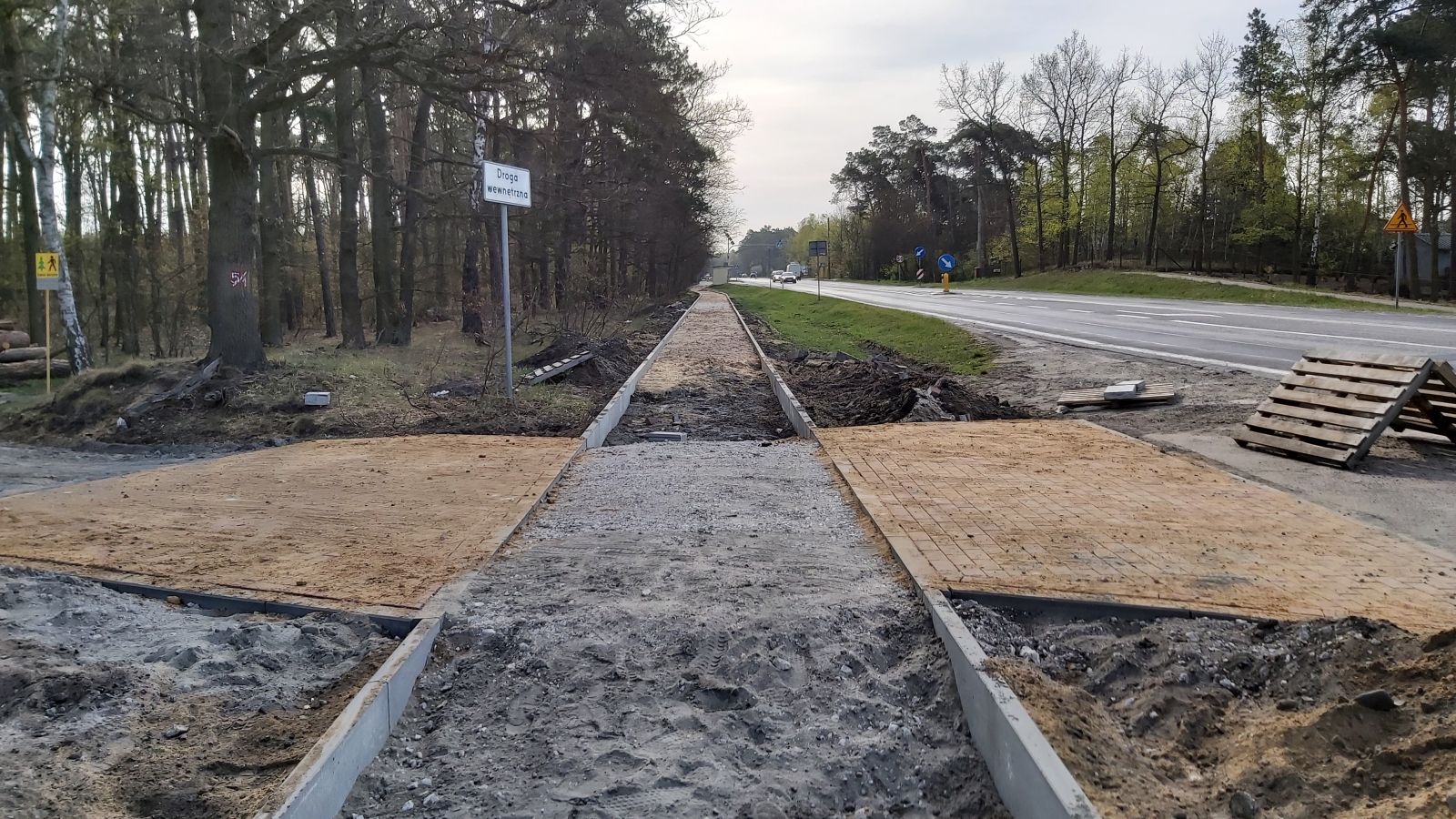

  • Górsk kwiecień 2020
  • Górsk kwiecień 2020.

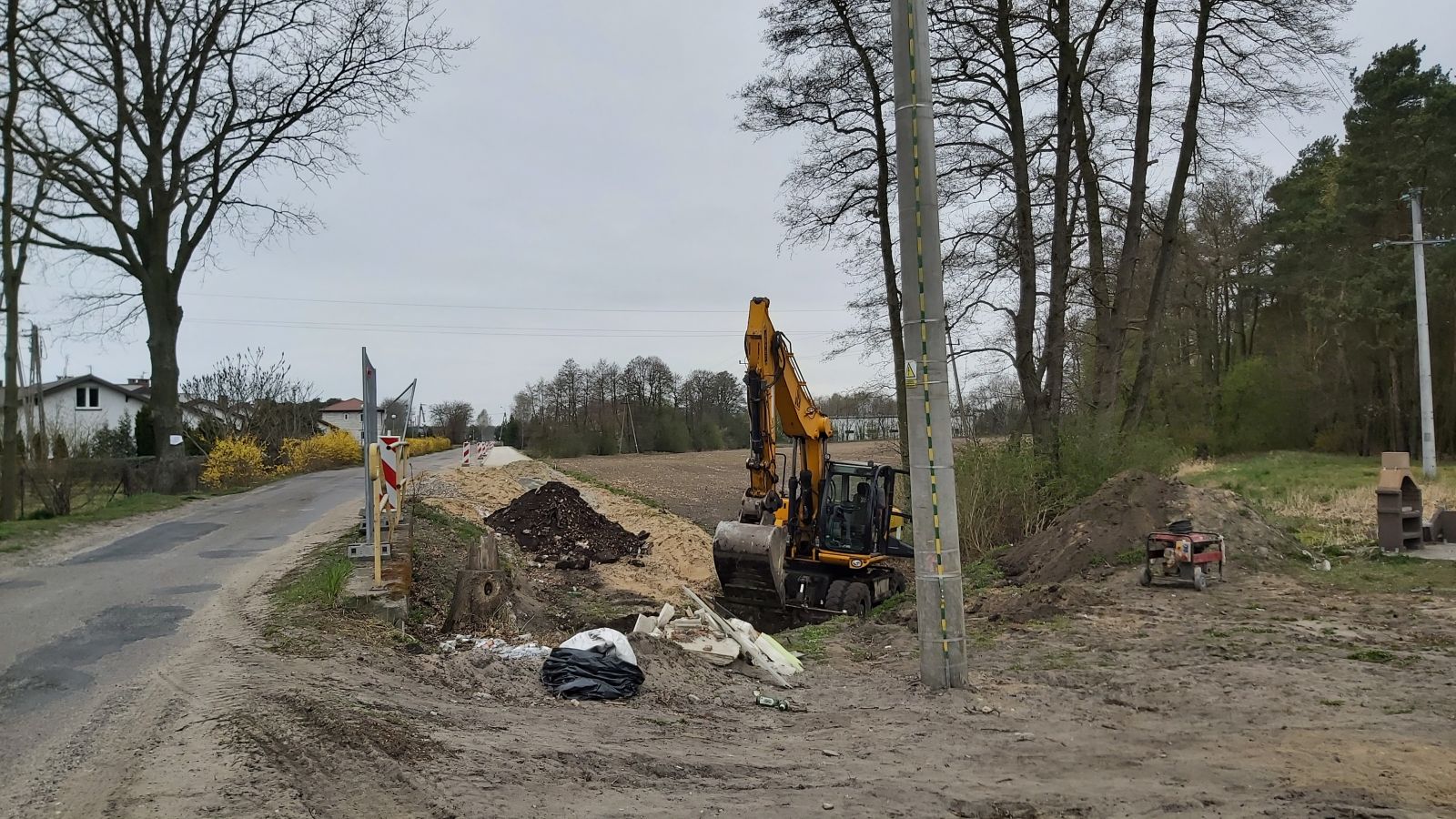

  • Przysiek kwiecień 2020

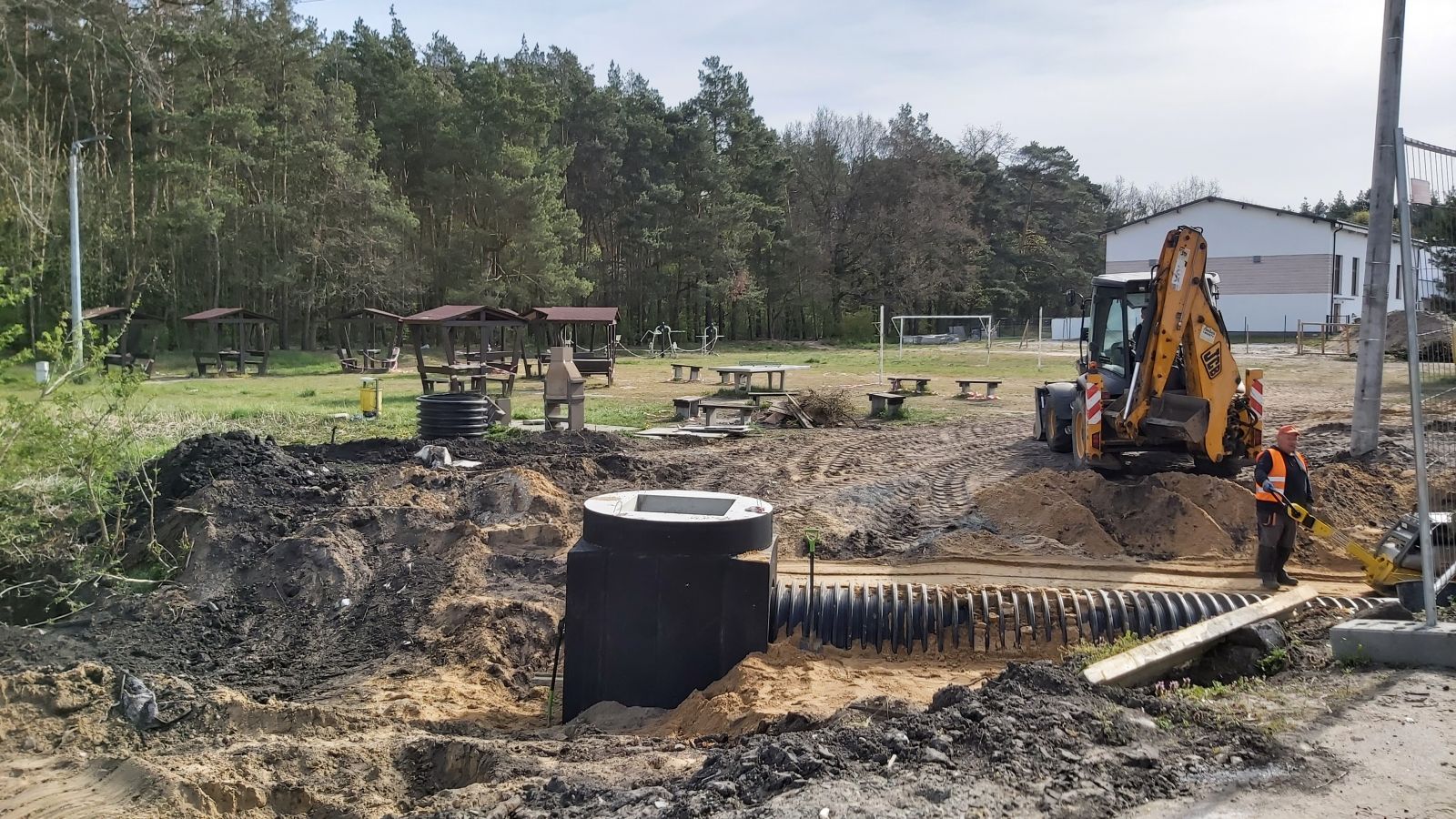

  • Przysiek kwiecień 2020.
Ministerstwo Cyfryzacji Budowa i dostosowanie strony do potrzeb osób z niepełnosprawnościami współfinansowane ze środków Ministra Cyfryzacji

Rozmiar czcionki

Wersja strony o wysokim poziomie kontrastu

Przełącz się na widok strony o wysokim kontraście.
Powrót do domyślnej wersji strony zawsze po wybraniu linku 'Graficzna wersja strony' znajdującego się w górnej części witryny.
